新型刮板

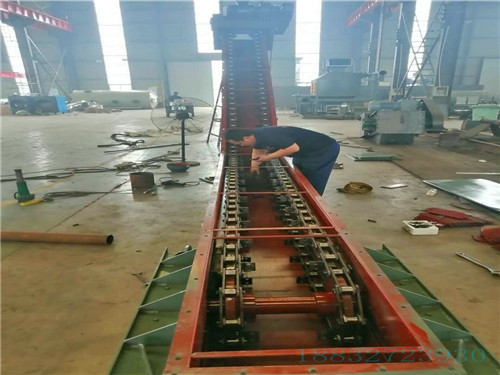

用超高分子量聚乙烯是制造刮板輸送機的中板,可解決鋼制中板所存在的問題,得到塑料刮板輸送機。對于小型刮板輸送機可以通過改性超高分子量聚乙烯來制造刮板輸送機。對于上面行走采煤機的大型刮板輸送機,要采用鋼塑復合的方法,用超高分子量聚乙烯作為襯里,提高大型刮板輸送機的耐磨性,延長使用壽命,降低摩擦系數,從而降低功率消耗并降低對牽引、傳動系統的要求,這對大型刮板輸送機有巨大意義。本產品由山東科技大學研制,可用于煤礦、化學礦山、金屬礦山及電廠等物料運輸。
安全措施
刮板輸送機的回撤順序
刮板及刮板鏈→刮板輸送機機尾及其傳動部冷卻水管及電纜→刮板輸送機機頭及其傳動部→機頭彎曲過渡槽→中部槽及電纜槽。
拆卸、裝車及捆綁
1、拆除刮板輸送機時,應先停電閉鎖,然后在機頭過渡槽處將刮板上鏈掐開,閉鎖機頭電機給機尾電機送電,機尾電機正轉點動將所有刮板鏈吐出,并用人工拉到煤壁側分段從機巷裝車運出。
2、刮板輸送機機尾拆除后,利用風巷絞車牽引到起吊裝置下進行解體,將其傳動部拆下,分別進行裝車。裝車具體方法是利用兩個倒鏈分別吊住部件兩頭起吊一定高度后,將平板車推入設備下裝車,捆綁時,每車?yán)壊簧儆?處,每處不少于6股8#鉛絲絞緊捆綁,即先用8#鉛絲在四角進行捆綁固定,再用兩根Φ18.5mm的鋼絲繩繩扣配合花欄螺絲沿對角進行交叉捆綁。
3、機尾過渡槽及其鄰近兩節中部槽均拉運到風巷進行裝車。
4、以上工作完成后,進行安裝轉盤道和鋪軌工作,同時以備拆運中部槽用。
5、中部槽及電纜槽拆卸時,首先應將兩節齒條拆去放在煤壁側,然后拆除電纜槽,每?jī)晒?jié)溜槽整體拆卸,中間連接啞鈴銷子不可拆卸。
6、中部槽連同電纜槽均采用斜臺裝車,利用主絞車牽引平板車,并將平板車與斜臺可靠連接,副絞車牽引中部框架進行裝車,要求裝一件捆綁好一件,捆綁方法同上,捆綁必須牢固可靠,設備捆綁好后,方可解掉副絞車鉤頭,每車要求只裝兩節溜槽和兩節電纜槽。
7、裝車?yán)壨戤吅螅?jīng)檢查無問題時,去掉斜臺與平板車間連接銷,將副絞車鋼絲繩移開軌道,利用主絞車提升到轉盤道后,利用絞車運到+1170m車場。
8、刮板輸送機機頭解體后同樣利用斜臺裝車,裝車及捆綁方法與裝中部槽相同。
9、后部輸送機回收前,后尾梁插板全部打出的情況下,先將后部輸送機左右側浮煤清凈,檢查后部輸送機老空側頂板維護情況,確認無隱患后,再檢查上口擴幫段支護,在支護完好的情況下,抽出中間支柱,騰出回收通道后,開始回收,抽出后如發現頂板支護不可靠,必須用同規格的棚子套棚支護。
10、拆卸回收期間,支架必須正常供液,設專人檢查支架的完好情況,如有漏液等其它情況,必須立即進行處理,以防支架尾梁降落。
11、后部輸送機回收時,可分為兩段同時進行回收(以60#支架為中心),即上段自上而下,下段自下而上順序回收。
12、回收機尾段時,可利用風巷回柱絞車配合導向滑輪進行回收。將導向滑輪利用新品40T鏈環或鋼絲繩繩扣固定在100#架尾梁上幫的戧柱上,把60#架以上段從100#架上幫的空間拉出,拖至裝車地點,分類裝車運走。
13、后部輸送機機尾及傳動部,可用5噸導鏈進行拉運。后溜機頭段的回收,待端頭支架回收完畢,把下口頂板維護好后,利用機巷安裝的JH-14型回柱絞車配合導向滑輪進行回收,將導向滑輪利用新品40T鏈環或鋼絲繩繩扣支設戧柱固定在1#過渡架尾梁側機巷的合適位置,拉出后在機巷進行裝車外運。裝車和捆綁方法同前溜。
14、回收后溜前,在60#架尾梁處打兩棵戧柱或利用40T鏈環捆綁放置道木阻車器,防止回收60#架以上溜槽時設備下滑,在此處掛上金屬網片,將上下段隔開,防止回收后溜后上口雜物滑下傷人。
15、拉運后溜設備時,鋼絲繩沿線不得有人工作或停留,人員必須站在兩支架間觀察設備的拉運情況,如有問題,立即停止拉運,處理好后方可繼續進行。
16、拉運后溜設備時,嚴禁人員進入或在支架尾梁處工作。為防止后溜下滑,支架與后溜聯接鏈不得提前擅自拆除,必須按照順序拆一件、運一件,拆運要協調,每次拉運溜槽不得超過2節。
17、上下兩段同時回收時,必須各派專人觀察設備的拉運情況,且必須由現場跟班隊干和盯崗人員統一指揮、現場監督。
18、后溜設備回收完畢,回收上口棚梁和單體支柱,及時用舊枕木架設兩個“#”字型木垛,接實上口頂板。里側木垛與100#支架尾梁切頂線齊,外側木垛與100#支架底座前端齊?;厥丈峡谂锪汉蛦误w支柱時,應由里向外逐架逐棵進行回收,回收前先打好護身戧柱,嚴格執行“先支后回”的原則,待木垛、板梁接實后再回收支柱。
